AQUEST S.A.
ENERGÍA SOLAR FOTOVOLTAICAPROPUESTA TÉCNICA 2026

Planta Solar
Fotovoltaica
700 kWp

Integración estratégica de estudios especializados, ingeniería, construcción y puesta en marcha — llave en mano.

0kWp
Capacidad instalada
0días
Ejecución total
0.00años
Payback estimado
0bloques
Bloques de ejecución
01WARMIENERGY

Lideramos la transición energética del Ecuador.

TÉCNICO

Ingeniería aplicada + estudios de factibilidad ARCONEL. Diseño, suministro, instalación y puesta en marcha.

REGULATORIO

Experiencia comprobada en CENACE, ARCONEL y empresas distribuidoras del Ecuador.

RENTABILIDAD

Cada proyecto se dimensiona sobre consumo real, curva tarifaria y ROI. No sobre catálogo.

"

Resignificar la energía es convertirla en una decisión financiera inteligente, no en un gasto verde.

— WARMIENERGY
02DIAGNÓSTICO

Tu factura
eléctrica: lo que revela.

Periodo analizado: Agosto 2025 – Noviembre 2025 · Tarifa ARCONEL MTCGCD32 (Industrial con Demanda Horaria Diferenciada)

DISTRIBUCIÓN DE CONSUMO POR FRANJA HORARIA
77,490
kWh / mes
Hora C (22h-08h / S.D.F)
53.21%
Hora A (08h-18h)
29.72%
Hora B (18h-22h)
12.1%
Hora D (S.D.F 18h-22h)
4.97%
CONSUMO MENSUAL kWh (AGO 2025 — NOV 2025)
Ago 25
80k
Sep 25
67k
Oct 25
73k
Nov 25
90k
$108,000
GASTO ELÉCTRICO ANUAL ESTIMADO

Oportunidad de reducción del 91% con generación propia fotovoltaica.

Tarifa convencional: $0.121/kWh · Solar Warmi: $0.0149/kWh
03DISEÑO TÉCNICO

Tu planta solar, diseñada con precisión.

700 kWp
Potencia nominal
4 h
Horas efectivas de sol
720 Wp
Potencia por panel
972
Número de paneles
3,210 m²
Área de cubierta
3.0 m²
Área por panel
70,000 kWh
Producción mensual
840,000 kWh
Producción anual
$550/kWp
Costo unitario
$3,000
Mantenimiento anual
03DISEÑO TÉCNICO

Implantación del sistema fotovoltaico.

Visualización 3D y vista aérea de la disposición de paneles sobre la planta AQUEST, optimizada para maximizar la captación solar y la eficiencia del sistema.

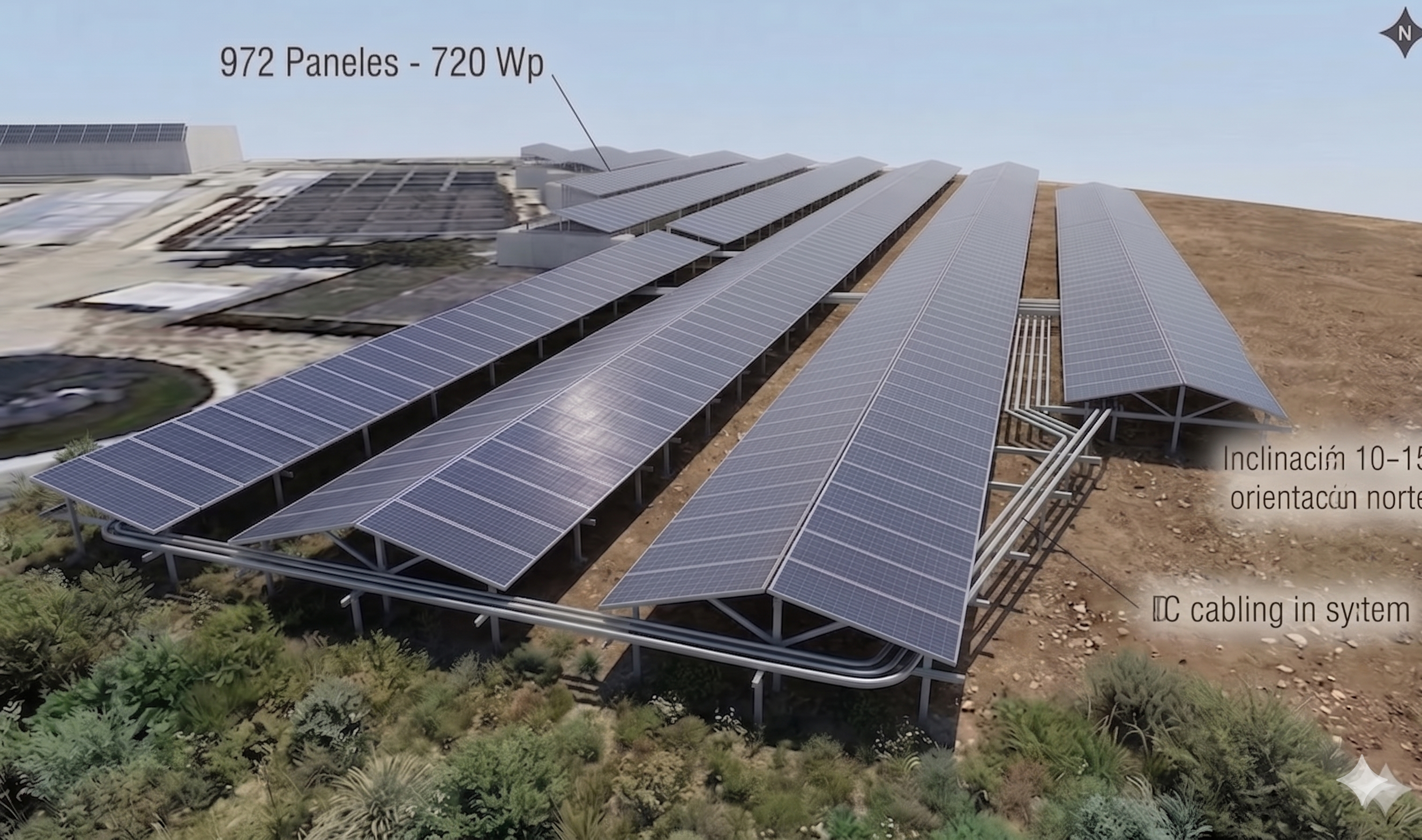

Vista aérea implantación sistema fotovoltaico AQUEST

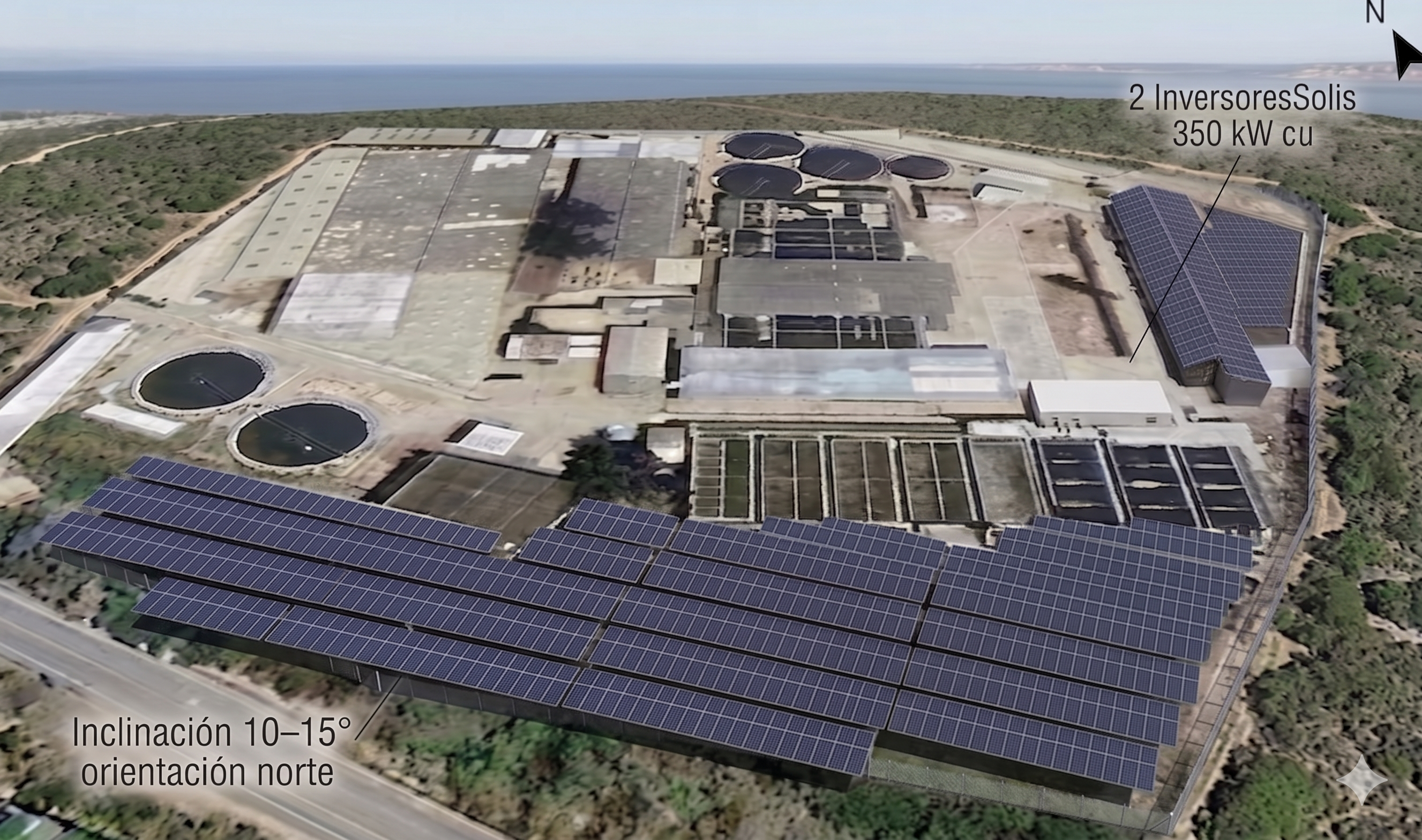

Render 3D implantación solar AQUEST — vista lateral

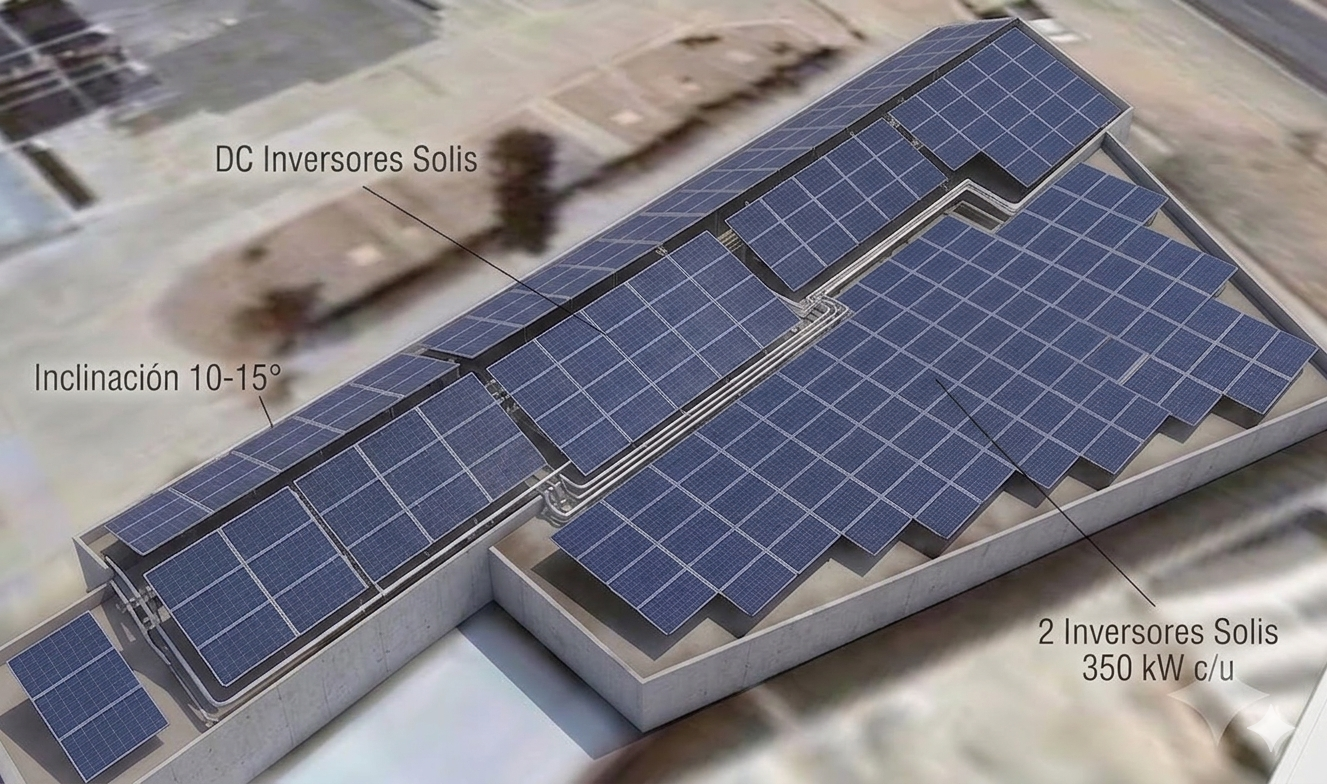

Render 3D implantación solar AQUEST — vista superior
04EQUIPOS

Calidad que resiste décadas.

Bluesun Solar QUAD PRO BSM720G12-66HNH 720W - Monocristalino Tier 1

Potencia720 Wp
TecnologíaN-type SHINGLED (Bifacial)
Eficiencia23.18%
Degradación anual0.34% (vs 0.7% industrial)
CertificacionesIEC 61215, IEC 61730, CE, TÜV
Dimensiones2384 × 1303 × 35 mm
Peso38.3 kg
Bluesun Solar QUAD PRO BSM720G12-66HNH 720W - Monocristalino Tier 1
Garantías
Garantía al 100% de potencia12 años
Garantía potencia30 años · producción garantizada
DESCARGAR FICHA TÉCNICA · PDF
05GARANTÍAS

Una línea de tiempo que protege tu inversión.

Paneles Bluesun Solar30 años
Estructura Acesco Alurack25 años
Cable solar TÜV10 años
Inversores Solis10 años
0a
5a
10a
15a
20a
25a
30a
GARANTÍA PONDERADA
25
años

Muy por encima del estándar industrial de 12 años.

+75% DE COBERTURA EXTRA
06INSTALACIÓN

Cinco pasos para energizar tu planta.

01
HINCADO

Ubicación de hincas con máquina hincadora y pull-out test. Tolerancia ±20mm alineación vertical.

02
MARCO ESTRUCTURAL

Ensamble de hinca central, vigas, diagonales y apoyos. Torque 50-55 Nm.

03
CORREAS

Instalación con código de colores (A-rojo, B-naranja, C-amarillo). Platinas y ángulos.

04
ÁNGULOS DE REFUERZO

Colocación de ángulos entre correas para rigidez estructural.

05
MONTAJE DE PANELES

Fijación con tornillería M8x20 acero inox. Holgura mínima 20mm dilatación.

Basado en manual Alurack Monoposte Granja Hincada V1 · 202501

07INVERSIÓN Y RETORNO

Tu inversión se paga sola en 3.09 años.

COSTO ACUMULADO · 30 AÑOS
¿CUÁNTOS AÑOS HACIA EL FUTURO QUIERES PROYECTAR?
10a
Ahorro acumulado
$1,249,190
Veces recuperada
3.24x
Inversión total
$386,000 + IVA
Inversión con IVA
$422,900
Anticipo (40%)
$154,400
Ahorro vida útil
$3,122,975
Beneficio tributario
$17,500
TIR del proyecto
36.3%
08CRONOGRAMA DE PAGOS

Desembolsos alineados al avance físico.

Estructura de pago por hitos verificables en un plazo de 5 meses. El anticipo cubre el 40% del valor total del proyecto. El 60% restante se libera contra cumplimiento de entregables físicos.

INVERSIÓN SIN IVA
$386,000
Valor base del proyecto
IVA 15%
$36,900
Sobre compra local, mano de obra y estructura
INVERSIÓN TOTAL
$422,900
Incluye IVA sobre hitos gravados
Distribución por hito · 5 meses
40%
30%
20%
10%
Mes 0
Mes 1-2
Mes 2-5
Mes 5
Anticipo
Construcción + Montaje
Configuración + CNEL
Puesta en marcha
HITO 01
Anticipo
$154,400
✓ No graba IVA
Total $154,400
40%
Mes 0 · Firma
Firma del contrato y orden de inicio
HITO 02
Construcción e Instalación
$115,800
+ IVA $15,750
Total $131,550
30%
Mes 1 – 2 · 60 días
Obra civil, estructura y paneles instalados
HITO 03
Configuración + CNEL
$77,200
+ IVA $10,500
Total $87,700
20%
Mes 2 – 5 · 120 días
Equipos configurados + permisos y coordinación CNEL
HITO 04
Puesta en Marcha
$38,600
+ IVA $5,250
Total $43,850
10%
Mes 5
Cambio de medidor · Firma de acta de contraentrega
HITO 05
Montaje y Ampliación Estructura
$36,000
+ IVA $5,400
Total $41,400
$36k
Proyecto
Ampliación y montaje de estructura incluida en el proyecto total
Política tributaria: El anticipo del 40% no graba IVA por corresponder al valor base del proyecto. El IVA del 15% aplica sobre compra local, mano de obra y estructura ($246,000), suma total IVA $36,900.
11AHORRO EN VIDA ÚTIL

25 años generando.
$3.1 millones ahorrados.

Lo que el sistema solar genera en 25 años de vida útil equivale a más de 8 veces la inversión inicial. Sin inflación.

AHORRO ACUMULADO · 25 AÑOS
$0
ESCENARIO CONSERVADOR · SIN INFLACIÓN DE TARIFA ELÉCTRICA
💰
AHORRO MENSUAL
$10,410
Desde el día de energización
📅
AHORRO ANUAL
$124,919
Basado en tarifa convencional $0.1210/kWh
🔄
INVERSIÓN RECUPERADA
8.1x
Veces tu inversión en 25 años
⏱️
VIDA ÚTIL GARANTIZADA
25 años
Paneles Bluesun · garantía de producción

Cómo crece tu ahorro a lo largo del tiempo

ÁREA ENTRE CURVAS = AHORRO ACUMULADO
LO QUE ESOS $3.1 MILLONES SIGNIFICAN
👥
325 empleos-año

Equivalente en salarios industriales generados en Ecuador

🌳
600 mil árboles

Equivalente en CO₂ evitado vs energía convencional durante 25 años

🏭
8,085 ton CO₂

Huella de carbono evitada durante la vida útil del proyecto

En un escenario realista con inflación de la tarifa eléctrica al 3% anual — típica en Ecuador — el ahorro acumulado sería de $4,554,547 al cabo de 25 años. Tu inversión se recuperaría más de 11 veces.

"Cada mes que no tienes solar, regalas $9,000 a la red eléctrica."

09EQUIPO

Los profesionales detrás de tu proyecto.

Ing. Juan Carlos Pindo
Ing. Juan Carlos Pindo
ESTUDIOS TOPOGRÁFICOS Y DE SUELO
Levantamientos de terreno y geotecnia
Ing. Paul Egas
Ing. Paul Egas
MONTAJES Y ESTRUCTURAS
Instalación mecánica certificada
Ing. Jorge Morejón
Ing. Jorge Morejón
DISEÑO E INGENIERÍA
Ingeniería de detalle fotovoltaica
Ing. Jortán García
Ing. Jortán García
DISEÑO E INGENIERÍA
Memorias técnicas y planos
Ing. Jacinto Carrillo
Ing. Jacinto Carrillo
MONTAJE ELÉCTRICO
Cableado DC/AC y protecciones
Ing. Danny Véliz
Ing. Danny Véliz
TECNOLOGÍA E INNOVACIÓN
Monitoreo SCADA y automatización
Kevin Tinoco
Kevin Tinoco
DISEÑO Y PRODUCCIÓN AUDIOVISUAL
Documentación visual de obra
Isabel Vargas
Isabel Vargas
PRODUCCIÓN AUDIOVISUAL
Enlace con stakeholders
Ing. Antonio Rivas
Ing. Antonio Rivas
ING. ELÉCTRICO
Especialista en Sistemas Foltovoltaico
Ing. Fabricio Silva
Ing. Fabricio Silva
DIRECTOR TÉCNICO
Supervisión integral del proyecto
Ec. Heydi Pazmiño
Ec. Heydi Pazmiño
DIRECTORA DE PROYECTOS
Gestión PMP + Ágil · Ec&Finanzas
Ing. Kathya Delgado A.
Ing. Kathya Delgado A.
GERENTE GENERAL WARMIENERGY
Liderazgo estratégico y comercial
10EJECUCIÓN

5 meses · 7 fases · 1 entregable llave en mano.

D0D30D60D90D120D150
FASE 1
ESTUDIOS PRELIMINARES
D0-15
FASE 2
INGENIERÍA DE DETALLE
D10-30
FASE 3
APROBACIONES
D20-45
FASE 4
ADQUISICIÓN DE EQUIPOS
D30-70
FASE 5
CONSTRUCCIÓN
D60-110
FASE 6
MONTAJE ELÉCTRICO
D90-135
FASE 7
PUESTA EN MARCHA
D135-150
D30 · Aprobación regulatoria
D70 · Llegada de equipos
D110 · Fin de montaje físico
D150 · Sincronización (COD)
12OPERACIÓN Y MANTENIMIENTO

Construir es la mitad.
Mantener es la rentabilidad.

15%

de producción puede perder una planta solar sin mantenimiento adecuado, cada año. En 25 años, ese descuido convierte una inversión rentable en una pérdida silenciosa. Nuestro programa de O&M existe para que eso no le ocurra a AQUEST.

— COMPROMISO WARMI ENERGY

Monitoreo 24/7

Plataforma SCADA desde nuestro centro de control en Guayaquil. Detectamos caídas de producción en tiempo real, antes de que usted lo note.

Preventivo programado

10 actividades planificadas al año: limpieza trimestral, revisiones eléctricas, termografía con drones y auditoría de puesta a tierra.

Correctivo con SLA

Diagnóstico remoto en menos de 8 horas. Cuadrilla en sitio en menos de 24 horas para cualquier falla crítica.

COMPROMISOS MEDIBLES · CONTRACTUALES
≥98%
Disponibilidad de planta
≥85%
Performance Ratio real
<24h
Cuadrilla en sitio
90.1%
Producción al año 25
INVERSIÓN ANUAL O&M
$3,000
USD / año · tarifa fija
Costo mensual$250 USD
% sobre ingresos anuales< 3%
Periodo cubierto25 años continuos
Repuestos menoresIncluidos
RETORNO SOBRE INVERSIÓN EN O&M
1:42
RATIO INVERSIÓN / INGRESOS PROTEGIDOS

Por cada dólar invertido en O&M, AQUEST protege aproximadamente $42 USD de ingresos generados durante la vida útil de la planta.

INVERTIDO EN O&M · 25 AÑOS
$75,000
INGRESOS PROTEGIDOS
$3.1M
12SIGUIENTE PASO

Resignificando
la energía de AQUEST S.A.

Una propuesta construida sobre datos reales de tu consumo, equipos Tier 1 y un equipo técnico con experiencia comprobada. El siguiente paso es tuyo.

www.warmienergy.com
info@warmienergy.com
+593 096 177-5375
Av. Leopoldo Carrera, Los Olivos, Guayaquil

Atentamente,

Ing. Kathya Delgado A.

GERENTE GENERAL — WARMIENERGY

Warmienergy
Warmienergy · Guayaquil, Ecuador · Propuesta válida por 30 días a partir de emisión
